सिन्धुपाल्चोकको बाह्रबिसे नगरपालिकामा निर्माणाधीन उच्च क्षमताको सबस्टेसन निर्माण अन्तिम चरणमा पुगेको छ । दुई महिनाभित्र पूरा गर्ने लक्ष्यसहित २२०∕१३२ केभी क्षमताको सबस्टेसन निर्माण सक्ने गरी काम अघि बढाइएको नेपाल विद्युत् प्राधिकरणले जनाएको छ ।

प्राधिकरणका अनुसार सबस्टेसनमा राखिने २२०∕१३२ केभी, १६० एमभीए र १३२∕११ केभी, ५ एमभीएका पावर ट्रान्सफर्मरहरु जडान भइसकेका छन् । ग्यास इन्सुलेटेड प्रणाली (जिआइएस) प्रविधिमा आधारित सबस्टेसनका उपकरणहरु जडान अन्तिम चरणमा छ । नियन्त्रण कक्षमा रहने सम्पूर्ण उपकरणहरु निर्माणस्थलमा आपूर्ति भइसकेका छन् ।

“उपकरणहरुको जडान धमाधम भइरहेको छ । २२०र१३२ केभी सबस्टेसन निर्माणको समग्र प्रगति करिब ९५ प्रतिशत छ । बाह्रबिसेमै चार सय केभीको अर्को सबस्टेसन पनि निर्माणाधीन छ”, प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङले भनेका छन् ।

विद्युत प्राधिकरणको सहायक कम्पनी चिलिमे जलविद्युत कम्पनीको अगुवाइमा सिन्धुपाल्चोकमा निर्माण गरिएको एक सय दुई मेगावाटको मध्यभोटेकोशी जलविद्युत् आयोजनाबाट उत्पादित बिजुली यही सबस्टेसनमा जोडिने छ । मध्यभोटेकोशीबाट उत्पादित विद्युत् २२० केभी प्रसारण लाइनमार्फत बाह्रबिसे सबस्टेसनमा जोडिनेछ । आयोजनाले आफ्नो विद्युतृगृहको स्वीच यार्डबाट बाह्रबिसे सबस्टेसनसम्मको करिब चार किलोमिटर लामो २२० केभी सिङ्गल सर्किट प्रसारण लाइनको टावर निर्माण गरिसकेको छ । प्रसारण लाइनको करिब २ किलोमिटर तार तानिएको छ ।

आयोजनाले बाह्रबिसे नगरपालिका-३ र ४ स्थित पलाँतीका स्थानीय बासिन्दाको अवरोधका कारण २ किलोमिटर तार तान्न सकिरहेको छैन । हाल मध्यभोटेकोशी जलविद्युत आयोजनाका संरचनाहरुको निर्माण सम्पन्न गरी परीक्षण भइरहेका छन् ।

आयोजनाबाट उत्पादित विद्युत् राष्ट्रिय प्रसारण लाइनमा जोड्न नसकेर खेर जाने अवस्था आउन नदिन बाह्रबिसे सबस्टेसन जतिसक्दो छिटो सम्पन्न गर्नुपर्ने दबाबमा प्राधिकरण छ ।

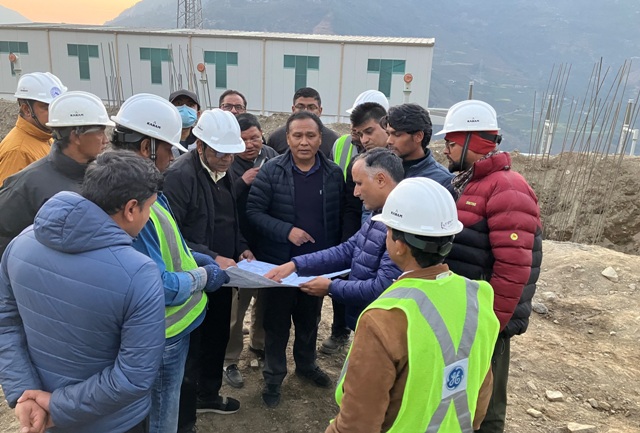

प्राधिकरणका कार्यकारी निर्देशक घिसिङ, प्रसारण निर्देशनालयका उपकार्यकारी निर्देशक दीर्घायुकुमार श्रेष्ठ र आयोजना व्यवस्थापन निर्देशनालयका उपकार्यकारी निर्देशक ताराप्रसाद प्रधान सम्मिलित प्राधिकरणको उच्चस्तरीय टोलीले शनिबार सबस्टेसन निर्माणस्थलको अनुगमन गरी बाँकी कामहरु तत्काल सम्पन्न गर्न निर्देशन दिएको छ ।

टोलीले आयोजना व्यवस्थापन र निर्माण व्यवसायीसँग निर्माणमा देखिएका समस्या, उपकरण आपूर्तिको अवस्था, निर्माण सम्पन्न हुने तालिका, प्रसारण लाइनमा भइरहेको अवरोध हटाउन स्थानीयसँग छलफल गरेको थियो । साथै, टोलीले मध्यभोटेकोशी जलविद्युत् आयोजनाको पनि भ्रमण गरी हाल भइरहेका परीक्षणका कार्यहरुको जानकारी लिएको थियो । कार्यकारी निर्देशक घिसिङले उपकरणहरु सम्पूर्ण आपूर्ति भइसकेको र केही जडान पनि अन्तिम चरणमा पुगेको अवस्थामा जनशक्ति अझै थप गरी दुई महिनाभित्रमा सबस्टेसन निर्माण सम्पन्न गर्न निर्देशन दिएका छन् ।

बाह्रबिसे सबस्टेसन निर्माण ठेक्का पाएका चिनियाँ कम्पनीहरू ग्वाङसी ट्रान्समिसन एण्ड सबस्टेसन कन्ट्रक्सन तथा सेन्जेन क्लाउ इलेक्ट्रोनिक्सको संयुक्त उपक्रमको कमजोर कार्यसम्पादन, कोभिड-१९ महामारीलगायतका कारण सबस्टेसनको निर्माण ढिलाइ हुँदै आएको छ । प्राधिकरणले मध्यभोटेशीको विद्युत् प्रवाहका लागि अस्थायी रूपमा वैकल्पिक व्यवस्था गरेको छ । तर, त्यसका लागि पनि २२०∕१३२ केभी बाह्रबिसे सबस्टेसनको निर्माण अनिवार्य छ ।

कूल २२ मेगावाटको माथिल्लो चाकू ए जलविद्युत् आयोजनाको प्रवर्द्धक कम्पनी शिवश्री हाइड्रोपावरले निर्माण गरेको १३२ केभी सिङ्गल सर्किट प्रसारण लाइनलाई डबल बनाउन लागिएको छ । शिवश्री हाइड्रोपावरले लामोसाँघु सबस्टेसनबाट बाह्रबिसेसम्म बनाउनुपर्ने उक्त लाइनको काम तत्काल सुरु गर्न प्राधिकरणको उच्चस्तरीय टोलीले आग्रह गरेको छ ।

कम्पनी करिब १० किलोमिटर लाइनमध्ये सात किलोमिटर तार तान्नुपर्ने छ भने बाह्रबिसे बजार नजिकबाट सबस्टेसनसम्म करिब तीन किलोमिटर नयाँ प्रसारण लाइन बनाउनु पर्ने छ । यसका लागि प्रसारण लाइनका सम्पूर्ण उपकरणहरु आपूर्ति भइसकेका छन् । आठ वटा टावरमध्ये पाँच वटाको जग हालिसकिएको छ ।

तामाकोशी तथा सुनकोशी नदी र ती नदीका सहायक खोलानालाको जलविद्युत् आयोजनाको विद्युत् राष्ट्रिय प्रसारण प्रणालीमा प्रवाह गर्न तामाकोशी-काठमाडौँ प्रसारण लाइन र सबस्टेसन निर्माण सुरु गरिएको हो । एसियाली विकास बैंकको सहुलितपूर्ण ऋणमा प्रसारण लाइन तथा सबस्टेसनको निर्माण भइरहेका छन् ।

तामाकोशी–काठमाडौं २२०र४०० केभी प्रसारण लाइन आयोजनाअन्तर्गत रामेछापस्थित नयाँ खिम्ती सबस्टेसनबाट बाह्रबिसेसम्म ४२ किलोमिटर प्रसारण लाइन निर्माणाधीन छ । प्रसारण लाइनमा पर्ने एक सय १८ वटा टावरमध्ये आठ वटाको मात्र निर्माण बाँकी छ । त्यसमध्ये सात वटा टावर सिन्धुपाल्चोकमा वन क्षेत्रमा निर्माण गर्नुपर्ने छ ।

एउटा टावर नयाँ खिम्ती सबस्टेसन नजिक स्थानीयको अवरोधका कारण निर्माण हुन सकिरहेको छैन । प्रसारण लाइनको ३० किलोमिटर तार तानिएको छ । यो खण्ड निर्माणको जिम्मा पाएको ठेकेदारले समस्या समाधान भएमा तीन महिनाभित्रमा काम सक्ने बताएको छ ।

त्यस्तै बाह्रबिसेबाट काठमाडौंको लप्सीफेदीसम्मको ४६ किलोमिटर चार सय केभी डबल सर्किट प्रसारण लाइन पनि निर्माणाधीन छन् । ४६ किलोमिटर प्रसारण लाइनमा पर्ने एक सय २२ वटा टावरमध्ये लप्सीफेदीका स्थानीयको अवरोधका कारण चार वटा टावर निर्माण बाँकी छ ।
